Analyse de 26 projets
Suite à de nombreuses demandes de réalisation, la Direction du développement territorial, des infrastructures, de la mobilité et de l’environnement (DIME) a demandé au Service de la mobilité (SMo) de procéder à une analyse de 26 projets de routes de contournement. Le SMo a développé une méthode d'analyse afin de déterminer le rapport utilité / coût de ces projets et de disposer d'un outil d'aide à la décision.
Critères
Une utilité globale a été calculée sur la base de 5 groupes de critères pondérés:
- Bénéfices directs pour tous les usagers de la route
- Amélioration de la sécurité du trafic
- Atteintes environnementales et consommation des ressources
- Qualité de vie en milieu urbains
- Espaces et structures économiques nécessaires au développement
L'utilité globale obtenue a ensuite été comparée à une estimation des coûts annualisés (précision +/-20%).
Catégories
Les projets étudiés ont été répartis en 4 catégories:
Catégorie I
- Rapport utilité / coût à l'horizon 2030 élevé
- Lancement d'une étude de planification recommandé pour affiner la priorisation
Catégorie II
- Rapport utilité / coût à l'horizon 2030 moyen
- Vérification des résultats à long terme (après 2030) et aménagement des traversées de localité à moyen terme recommandés
Catégorie III
- Rapport utilité / coût à l'horizon 2030 faible
- Report de la réalisation de la route de contournement et aménagement des traversées de localité à moyen terme recommandés
Catégorie IV
- Rapport utilité / coût à l'horizon 2030 négatif
- Renoncement de la réalisation et aménagement des traversées de localité à moyen terme recommandés

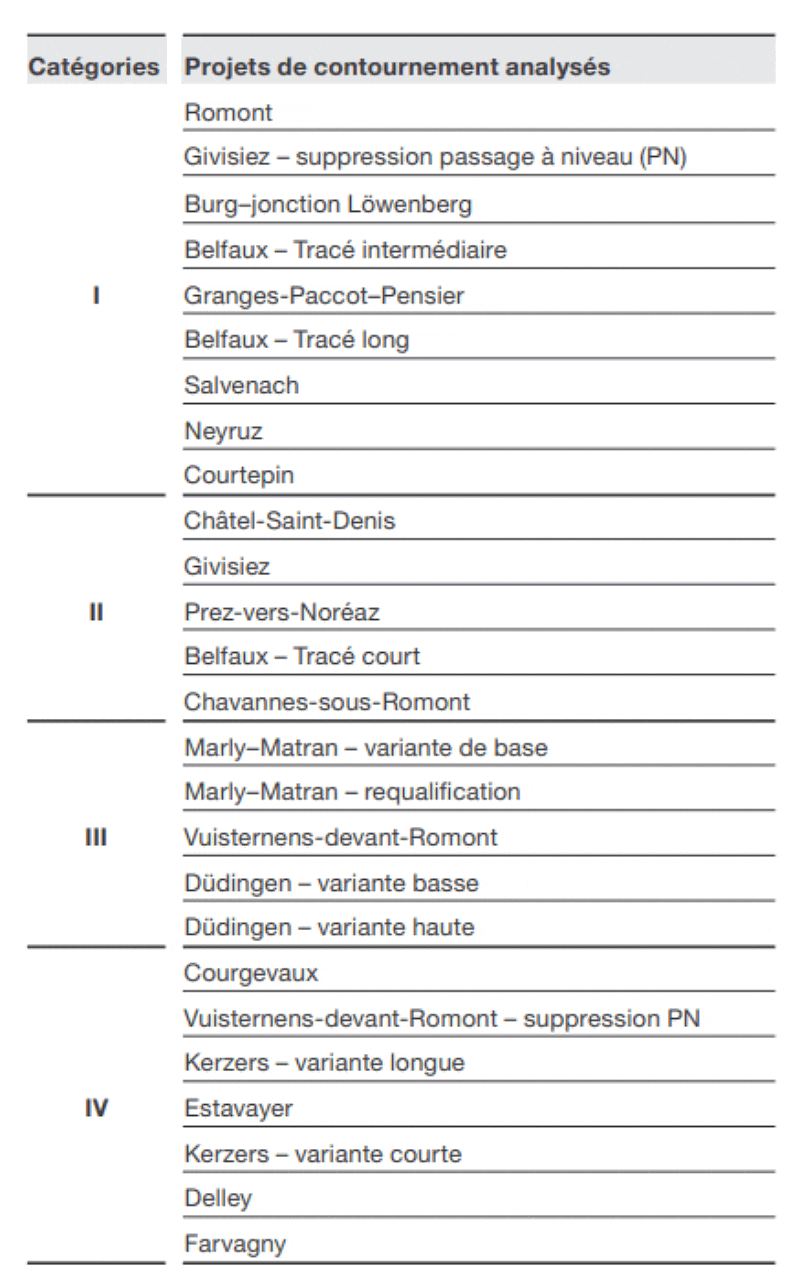

Résultats de l'analyse
Priorisation
Le Conseil d'Etat a décidé en 2014 de donner suite à cette étude sur les routes de contournement et de lancer les études de planification pour les projets les mieux classés. Sur la base de ces études, il a sollicité en juin 2016 un crédit d'engagement pour les études de projet et les acquisitions de terrain des contournements de Belfaux, Courtepin, Neyruz, Prez-vers-Noréaz et Romont. Le Grand Conseil a accepté cette demande de crédit en septembre 2016 en y ajoutant les contournements de Givisiez et Kerzers.
Afin de tenir compte des capacités de réalisation dans le canton, il a été décidé en 2017 d'effectuer une priorisation temporelle de ces 7 projets. Un comité de pilotage (COPIL) a été nommé pour la réaliser. Sur la base de ses recommandations, mais aussi en tenant compte des conditions de réalisation (terrain en mains de l’Etat, remaniement effectué, route en partie déjà existante, etc.) et de la répartition régionale et linguistique, le Conseil d’Etat a décidé le 10 décembre 2018 de débuter les études d’avant-projet et, si nécessaire, les acquisitions de terrain des contournements de Romont, Kerzers et Prez-vers-Noréaz.
Documents liés
- Evaluation et priorisation des routes de contournement (nur in Französich)
- Décret relatif à l’octroi d’un crédit d’engagement pour les études de projet et les acquisitions de terrain de sept routes de contournement
- Message accompagnant le projet de décret relatif à l’octroi d’un crédit d’engagement pour les études de projet et les acquisitions de terrain de cinq routes de contournement
